Zinit Industrias Educación

Adquisiciones universitarias, contadas hacia atrás desde el día de la mudanza.

Una residencia estudiantil permanece vacía durante un verano al año, y las unidades de la azotea que necesita ahora tardan meses en construirse, por lo que el trabajo del próximo verano debe llegar a los fideicomisarios este invierno. Los agentes AI de Zinit cuentan hacia atrás desde la mudanza hasta el día en que debe emitirse cada licitación, amplían la lista de licitadores para que la primera apertura atraiga suficientes ofertas y nivelan las ofertas según el precio y la semana en que el equipo llega al campus.

  • Base de datos de empresas y proveedores de 103M+
  • Primer RFP en menos de una hora
  • Su equipo dirige y aprueba
  • SOC 2
Ejemplo ficticioUniversidad de ejemplo · Calendario académico 2026–27Los administradores se reúnen el tercer jueves de cada dos meses. Las ocho unidades de la azotea del Pabellón C se reemplazan en verano 2027.
Nov 24 el día que se publica el aviso del Pabellón CLas unidades tardan 20 semanas en construirse, por lo que la reunión de los fideicomisarios sobre January 21 es la última que llega a tiempo para el verano, y contando hacia atrás desde esta, el último día que permiten las reglas para el aviso es November 26, el Día de Acción de Gracias. Si se anuncia después de las vacaciones de invierno en su lugar, la misma oferta se adjudica el March 18 y las unidades llegan al campus el August 19, el día de mudanza.

La misma oferta, a escala

Nov 24 anunciadohecho Aug 520 semanas en fábrica
Anunciado Jan 21, después de las vacaciones de inviernolas unidades llegan Aug 1920 semanas en fábrica

Llegan RAs Aug 9Mudanza Aug 19

Las reglas del ejemplo: 21 días de aviso antes de la apertura, 14 días para evaluar, un paquete para la junta directiva que se cierra 21 días antes de cada reunión, un pedido 14 días después de la adjudicación, 20 semanas para la construcción y 6 para la instalación. Las compras de $1 million o más se envían a los administradores.
  1. 18–26semanas

    El plazo de entrega de AAON para sus unidades de techo y otros productos de marca en March 2026, en comparación con 10 a 12 semanas un año antes.

  2. 6meses

    El tiempo de anticipación con el que el Sistema de la Universidad de Illinois señala que debe iniciar una compra que requiera la aprobación de sus fideicomisarios. La junta se reúne cada dos meses.

  3. $156por pie cuadrado

    El retraso acumulado en la renovación de capital del campus en el informe de 2026 de Gordian sobre instalaciones de educación superior, un aumento de 8% en un año.

El trabajo del próximo verano se decide en la reunión de la junta directiva de este invierno.

La ceremonia de graduación, la mudanza y el primer día de clases se fijan con un año de antelación, por lo que el equipamiento que llega tarde desplaza el trabajo al verano siguiente, un año después. Contando hacia atrás desde la mudanza a través del tiempo de construcción de las unidades, el calendario de los fideicomisarios, el período de notificación de la licitación y la evaluación, la licitación para los trabajos de verano debe publicarse en otoño.

Lo que aporta cada línea presupuestaria

Umbrales vigentes el October 5, 2026, del más bajo al más alto. El contrato del Pabellón C es $1,860,000.

  1. $15,000Umbral federal para microcomprasPor encima de este, cotizaciones de un número adecuado de fuentes calificadas cuando se pagan fondos federales; elevado desde $10,000 el October 1, 2025.AgregaCotizaciones
  2. $20,000Distritos escolares de Nueva YorkOfertas selladas al licitador responsable con la oferta más baja para compras; $35,000 para obras públicas.AgregaAviso con 5 días de antelación
  3. $35,000Consejos escolares de IllinoisEl licitador responsable más bajo tras la debida publicidad, en vigor desde January 1, 2024.AgregaAviso con 10 días de antelación
  4. $100,000Distritos escolares de TexasUno de los siete métodos enumerados, desde September 1, 2025.Agrega2 semanas de aviso
  5. $119,100Distritos escolares de California, 2026El postor responsable más económico; proyectos públicos de $15,000.Agrega2 semanas de aviso
  6. $350,000Umbral de adquisición simplificado federalPor encima de este, ofertas selladas o propuestas con notificación pública, y un análisis de costos o precios; elevado desde $250,000 el October 1, 2025.AgregaUna licitación formal
  7. $1,000,000Sistema de la Universidad de IllinoisAprobación previa de la Junta de Fideicomisarios, que se reúne cada dos meses.AgregaUna reunión de la junta
  8. $1,860,000Pabellón C, el ejemploPor encima de cada línea anterior, por lo que, independientemente de cuál de ellas aplique, se requiere una licitación formal y la aprobación de los fideicomisarios.AgregaOferta y junta
  9. $5,000,000UT Austin, Sistema de la Universidad de TexasAprobación por parte de la Junta de Regentes, que se reúne en febrero, mayo, agosto y noviembre.AgregaUna junta trimestral
Cada regla se aplica donde corresponde: los umbrales federales cuando se pagan fondos federales, la ley de licitaciones de un estado en ese estado, el umbral de una junta en su propia institución.

Una sola oferta en la apertura de December 15 deja a los administradores con dos opciones

Adjudicar la única oferta

$2,306,400

24% por encima de la estimación del ingeniero de $1,860,000

+$446,400 más que el presupuesto estimado

Rechazar y volver a licitar

$181,532 y un año

La nueva licitación llega a los síndicos el March 18, las unidades llegan el August 19, día de la mudanza, y el trabajo espera al verano de 2028.

  • Un año de aumentos de precios$1,860,000 × 5.2%, el índice de BLS para la construcción de nuevos edificios escolares desde 230.738 (August 2025) hasta 242.658 (August 2026)$96,720
  • Otro año de reparacionesLas últimas 12 meses de facturas de reparación del Pabellón C en sus 1998 unidades, que funcionan con R-22, fuera de producción desde January 1, 2020 (la cifra del ejemplo)$41,600
  • Electricidad que ahorrarían las nuevas unidades312,000 kWh al año, la estimación del ingeniero × 13.85¢, el promedio comercial de EE. UU. para los 12 meses hasta July 2026 (EIA)$43,212

Con cuatro ofertas en la misma apertura, los fideicomisarios adjudican $1,812,000 en January 21 y las unidades llegan al campus en June 17.

Cada unidad debe colocarse en su borde de acera antes de que regresen los RAs.

Cinco firmas y una votación de la junta, todo contabilizado desde la mudanza

Por encima de $1 million, los fideicomisarios adjudican, en una reunión programada con un año de anticipación, a partir de un paquete que se cierra tres semanas antes. Todos los que firman antes que ellos necesitan algo diferente de la oferta, y la fecha a partir de la cual todos trabajan es la mudanza.

Quién firmaLo que poseenLo que Zinit les otorga
Director de instalaciones de alojamientoLo que poseenEl alcance y la fecha en que el Salón C debe estar listo.Lo que Zinit les otorgaLa cuenta regresiva para cada proyecto de verano, con el día en que debe publicarse cada aviso.
Director de adquisicionesLo que poseenLa licitación, el aviso legal y la apertura.Lo que Zinit les otorgaUna lista de licitadores ampliada antes de que se publique el aviso y todas las ofertas en un solo formulario.
Asesoría jurídica generalLo que poseenEl contrato y la forma jurídica de la oferta.Lo que Zinit les otorgaDocumentos de licitación basados en los formularios y términos propios de la universidad.
Vicepresidente de finanzasLo que poseenEl presupuesto y la fuente de financiamiento.Lo que Zinit les otorgaCada oferta en comparación con la estimación, y lo que costaría perder el verano.
Oficina de subvencionesLo que poseenEl expediente, cuando se pagan fondos federales.Lo que Zinit les otorgaEl registro de quién fue invitado, cómo se encontró a cada uno y cómo se puntuó cada oferta.
Junta de fideicomisariosLo que poseenCada adjudicación de $1 million o más.Lo que Zinit les otorgaUna recomendación en el paquete para la reunión que aún llega a tiempo para el verano.
Junta de fideicomisarios · January 21Elemento de acción 7.2: adjudicación de IFB 27-014, sustitución de unidad en azotea del Hall C
Solicitado por
Instalaciones de vivienda
Revisado por
Abastecimiento, asesoría jurídica, finanzas
Ofertas abiertas
December 15: 9 invitados, 4 recibidos
Recomendado
Licitador B, la oferta más ventajosa y responsable: $1,812,000
Unidades en el campus
June 17, según cotización
Trabajo completado
July 29, 11 días antes de que lleguen los RAs
Financiación
Reserva de renovación de capital, año fiscal 2027
Ejemplo ficticio. El postor B fue una de las empresas que Zinit añadió a la lista.En la agenda

En el registro público: una oferta, seguida de una nueva licitación

Cuando una apertura atrae una sola oferta o las ofertas superan el presupuesto, las juntas las rechazan y el trabajo se vuelve a licitar, lo que cuesta al menos un ciclo de la junta. Estos cinco provienen de actas públicas, agendas e informes desde 2023.

  1. June 2023

    Universidad Estatal Fort Hays, Kansas

    Mejoras de HVAC en Gross Coliseum

    En la aperturaOferta de 1

    LuegoUna nueva licitación tres semanas después atrajo dos ofertas, ambas por encima del presupuesto, y el presupuesto del proyecto aumentó de $7.7 million a $11.4 million.

  2. June 2024

    Middlesex College, Nueva Jersey

    Actualizaciones de HVAC, Centro de Aprendizaje Temprano

    En la apertura1 de oferta, por encima del presupuesto asignado

    LuegoRechazado y vuelto a licitar. La nueva licitación de julio volvió a arrojar una oferta por encima del presupuesto.

  3. July 2025

    Norwalk Public Schools, Connecticut

    HVAC de la Escuela Primaria Marvin

    En la aperturaNo adjudicado, “debido a los resultados de la licitación”

    LuegoAlcance modificado y vuelto a licitar en otoño, equipos para tejados previstos para la primavera de 2026, y construcción en el verano de 2026.

  4. August 2025

    Distrito escolar de Burrell, Pensilvania

    Ampliaciones y modificaciones de la Escuela Primaria Bon Air

    En la aperturaOfertas muy por encima de las estimaciones

    LuegoRechazado, con un proyecto más pequeño para volver a licitar. El arquitecto indicó a la junta que los contratistas con mucho trabajo reducen la competencia.

  5. February 2026

    Distrito elemental de Bourbonnais 53, Illinois

    Actualización de los controles de HVAC de la Escuela Primaria Shepard

    En la aperturaOferta de 1, $396,000

    LuegoRechazado y vuelto a licitar con especificaciones revisadas solo para piezas, a $50,478, instalado por el personal del distrito.

Mencionados únicamente como registros públicos, en palabras de sus propias juntas directivas. Ninguno forma parte del ejemplo ficticio y ninguno se presenta como cliente de Zinit.

Cinco formas en que el trabajo de verano no llega a completarse en verano

  1. La licitación se emite después de las vacaciones de invierno y las unidades llegan después de la mudanza.

    Lo que hace ZinitZinit cuenta hacia atrás desde la fecha de mudanza para cada proyecto en la lista de verano y coloca el día en que debe publicarse cada aviso en la parte superior, de modo que el trabajo con largos plazos de entrega salga en otoño.

  2. Los contratistas están ocupados, y un contratista ocupado presenta una oferta menor: el arquitecto de un distrito le indicó a su junta en August 2025 que los contratistas ocupados reducen la competencia.

    Lo que hace ZinitZinit encuentra contratistas y proveedores cualificados más allá de su lista habitual, con licencia para realizar el trabajo en su estado, y los invita antes de que se publique el aviso, una vez que su equipo aprueba la lista.

  3. Una sola oferta en la apertura deja a la junta con dos malas opciones.

    Lo que hace ZinitZinit realiza un seguimiento de qué empresas invitadas han confirmado que ofertarán, por lo que se evidencia una respuesta escasa mientras aún hay tiempo para invitar a más antes de la apertura.

  4. Un contrato cooperativo es la vía rápida, y los auditores siguen encontrando su precio sin verificar.

    Lo que hace ZinitZinit puede colocar el precio del contrato cooperativo en la misma pestaña que las cotizaciones de proveedores locales calificados, para que el archivo muestre lo que habría costado la alternativa.

  5. El dinero federal cambia lo que el expediente debe mostrar.

    Lo que hace ZinitZinit mantiene el registro de quién fue invitado, cómo se encontró a cada empresa y cómo se calificó cada oferta, para que su oficina de subvenciones lo verifique con los términos de la adjudicación.

Cómo ayuda Zinit

Tres tareas que su equipo ya realiza, hechas para cada proyecto de la lista de verano, con la suficiente antelación para la reunión de la junta que aún llega a tiempo para el verano.

  1. Cuente hacia atrás desde la fecha de mudanza

    Zinit toma cada proyecto de verano, la fecha en la que su edificio debe estar listo, el plazo de entrega cotizado del equipo y el calendario de su junta directiva, y calcula hacia atrás hasta el día en que debe publicarse su aviso.

    Cada proyecto recibe una fecha límite de publicación, y la más temprana se sitúa en la parte superior.

  2. Ampliar la lista antes de que se publique el aviso

    Su aviso legal se publica donde lo exijan sus normas. Zinit también encuentra contratistas y proveedores cualificados en su región y más allá de su lista habitual, incluidas pequeñas empresas y empresas propiedad de minorías, mujeres y veteranos cuando sus normas lo requieran, y los invita directamente.

    Nadie es invitado hasta que su equipo apruebe la lista.

  3. Nivelar las ofertas para el paquete

    Una vez que las instalaciones han acordado el alcance y el ingeniero ha redactado las especificaciones, los documentos de licitación correspondientes se redactan en menos de una hora en sus propios formularios, listos para la revisión de su asesor legal, y cada licitación regresa con su precio y la semana en que el equipo llega al campus.

    Su equipo recomienda y los fideicomisarios adjudican en la reunión que mantiene los plazos del verano.

Su aviso legal, la apertura pública de plicas y la votación de los fideicomisarios permanecen donde sus normas lo establecen, y Zinit no reemplaza su sistema de comercio electrónico de compras ni sus contratos cooperativos. Gestiona el trabajo de abastecimiento en torno a ellos, y su equipo dirige y aprueba cada paso.

Una lista de verano, desde el plan de capital hasta la junta de enero

Un recorrido por la lista de verano de la universidad de ejemplo 2027. Todos los nombres, cifras y fechas son ficticios y cuadran, y la oferta del Hall C es la que aparece en el calendario anterior.

Zinit · Proyectos de verano 2027

La lista de verano

Proyectos de verano 2027, del plan de capital

ProyectoValorListo paraAprobado por

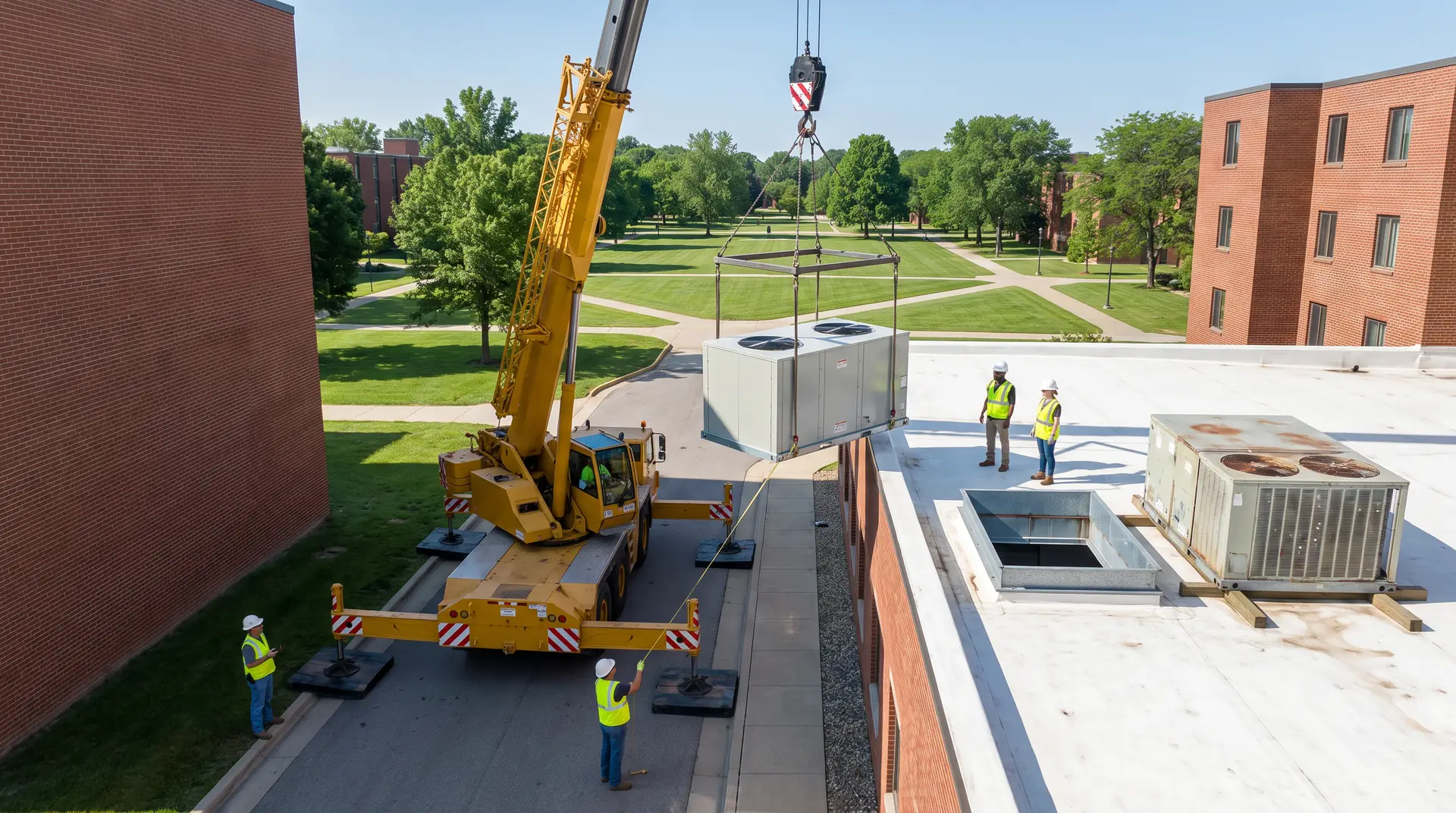

Unidades de azotea del Salón C (8)$1,860,000Aug 9 Llegan RAsMiembros del patronato
Reemplazo del techo de la biblioteca$1,240,000Aug 13 Regreso del profesoradoMiembros del patronato
Mobiliario para salas del pabellón A (salones 236)$640,000Aug 9 Llegan RAsVicepresidente
Tecnología para aulas (salones 40)$310,000Aug 16 Semana antes de las clasesVicepresidente

Lea el plan de capital y el cronograma de vivienda. Los proyectos de $1 million o más van a los fideicomisarios, y el resto al vicepresidente de finanzas.

Cuente hacia atrás desde la fecha de mudanza

Contado hacia atrás desde cada fecha de disponibilidad

ProyectoPlazo de entrega (cotización)En el campus antes delAdjudicación antes delAprobado enAnunciar antes de
Unidades de azotea del Salón C (8)20 semanasJun 28Jan 25Jan 21Nov 26
Reemplazo del techo de la biblioteca6 semanasJun 11Apr 16Mar 18Jan 21
Mobiliario para salas del pabellón A (salones 236)14 semanasJul 26Apr 5VicepresidenteMar 1
Tecnología para aulas (salones 40)8 semanasJul 26May 17VicepresidenteApr 12

El pabellón C va primero: su aviso se publica el November 24. La reunión de January 21 es la última que entra en el verano, y la fecha de aviso más tardía que permiten las reglas es el November 26, Día de Acción de Gracias. Reglas utilizadas: 21 días de aviso, 14 días para evaluar, un paquete que se cierra 21 días antes de cada reunión y un pedido 14 días después de la adjudicación. Los plazos de entrega corresponden a la cotización de cada proveedor; la instalación es de 6 semanas para el pabellón C, 9 para el techo, 2 para los muebles y 3 para la tecnología.

Ampliar la lista de postores

Lista de licitadores del pabellón C

  • Contratistas mecánicos
  • Con licencia en el estado
  • Garantía de cumplimiento hasta $3 million
  • A menos de 150 millas
Firma (ejemplo)EncontradoDistanciaEstado
Licitador A, contratista mecánicoLista habitual22 miLicitación
Licitador C, contratista mecánicoLista habitual9 miLicitación
Contratista mecánico ELista habitual31 miDeclinado: reservado para el verano
Licitador B, contratista mecánicoAgregado por Zinit64 miLicitación
Licitador D, contratista mecánicoAgregado por Zinit118 miLicitación
Contratista mecánico FAgregado por Zinit47 miRechazado: capacidad de endeudamiento utilizada
Contratista mecánico G, empresa propiedad de mujeresAgregado por Zinit88 miSin respuesta
Contratista mecánico H, propiedad de minoríasAgregado por Zinit72 miRechazado: sin grúa en julio
Contratista mecánico IAgregado por Zinit140 miSin respuesta

El aviso legal se publicó el November 24, y estas nueve empresas también fueron invitadas directamente una vez que el director de adquisiciones aprobó la lista: 9 invitadas, 4 ofertas.

Un formulario de oferta

Un formulario de oferta para cada licitador

  1. 1Oferta base, suministro e instalación
  2. 2Fabricante y modelo de la unidad
  3. 3Plazo de entrega desde el pedido, según lo cotiza el fabricante
  4. 4Unidades en el campus y trabajo finalizado
  5. 5Fianza de propuesta, 5%
  6. 6Licencia de contratista estatal
  7. 7Tres referencias de trabajos realizados en un campus ocupado

Cada licitación indica la semana en que sus unidades llegan al campus, por lo que un precio que no pueda cumplir con el plazo de verano se detecta en la apertura, mientras aún hay tiempo para tomar medidas al respecto.

La apertura, nivelada

La apertura del December 15, nivelada

PostorOferta basePlazo de entregaUnidades en el campusTrabajo completado¿Cumple con la fecha?
A$1,948,00024 semanasJul 22Sep 2No, después de que lleguen los RAs
BAgregado por Zinit$1,812,00019 semanasJun 17Jul 29Sí
C$1,874,50020 semanasJun 24Aug 5Sí
DAgregado por Zinit$2,029,00018 semanasJun 10Jul 22Sí

Cada fecha es el plazo de entrega del fabricante incluido en la oferta, contado a partir de una orden emitida el February 4, y se convierte en un compromiso dentro del contrato. La estimación del ingeniero fue de $1,860,000.

El punto de la junta

En el expediente de los fideicomisarios antes de December 31

RecomendadoAdjudicar a Licitador B en January 21

La oferta más baja, receptiva y responsable, con las unidades en el campus el June 17 y el trabajo finalizado el July 29.

Adjudicación
$1,812,000
Unidades en el campus
June 17
Con días de margen
11
Si la apertura hubiera atraído una sola ofertaVolver a licitar para la reunión del March 18

No se pudo abrir un nuevo aviso antes del cierre del paquete de enero, por lo que la adjudicación pasa a marzo y las unidades llegan el día de la mudanza.

Unidades en el campus
August 19
El trabajo se traslada a
Verano de 2028
Un año después
$181,532
Con el licitador B, el salón C se completa el July 29, 11 días antes de que llegue RAs.

Incluirlo en la lista del próximo verano (English)

Quién aprueba y qué fija la fecha, según el tipo de institución

El calendario académico fija el verano en cada institución, y las aprobaciones, los umbrales y las reglas que acompañan al dinero dependen del tipo de institución de que se trate.

Universidades públicas y sistemas

782 instituciones públicas de cuatro años

Qué fija la fecha

  • Una junta de fideicomisarios o regentes que se reúne en un calendario establecido: cada dos meses en el sistema de la Universidad de Illinois, diez veces al año en el sistema de la Universidad de Wisconsin y cuatro veces al año en el sistema de la Universidad de Texas.
  • Aprobación de la junta desde $1 million (Illinois y la mayoría de los campus de Wisconsin) hasta $5 million (UT Austin), con la ley de compras estatal por debajo.
  • Las residencias estudiantiles vuelven a abrir para los asistentes de residencia 9 a 13 días antes de la mudanza en dos universidades públicas cuyas fechas de otoño 2026 fueron verificadas.

Donde el abastecimiento lo traslada

Anuncie los trabajos largos de verano a tiempo para la reunión antes de que se agote el plazo de construcción, invitando a suficientes licitadores cualificados para que se pueda adjudicar la primera apertura.

Colegios comunitarios

817 instituciones públicas de dos años

Qué fija la fecha

  • Una junta local y las normas estatales para licitaciones formales: los colegios comunitarios de California licitan contratos superiores a $119,100 en 2026.
  • La oferta de HVAC de un colegio universitario del condado de Nueva Jersey atrajo una sola oferta en June 2024, y otra vez en la nueva licitación de julio.

Donde el abastecimiento lo traslada

Agregue contratistas y proveedores locales calificados a la lista antes de que se publique el aviso, para que una junta pequeña vea menos aperturas de una sola oferta.

Colegios y universidades privadas

1,614 instituciones privadas sin fines de lucro

Qué fija la fecha

  • Sus propias políticas de compras y, cuando se pagan fondos federales, 2 CFR 200.318 a 200.327: ofertas o propuestas selladas superiores a $350,000, con un análisis de costos o precios.
  • El descuento promedio en la matrícula para estudiantes de primer año de pregrado alcanzó 57.1% en 2025-26 en las universidades encuestadas por NACUBO, lo que deja poco margen para una nueva licitación.

Donde el abastecimiento lo traslada

Envíe la solicitud a licitadores cualificados tan pronto como se acuerde el alcance y mantenga el registro que su oficina de subvenciones necesita cuando se pagan fondos federales.

Equipos de investigación en adjudicaciones federales

Guía uniforme, revisada en October 1, 2024

Qué fija la fecha

  • Por encima de $350,000, una compra requiere ofertas o propuestas selladas y un análisis de costos o precios, y una compra no competitiva solo se permite en cinco circunstancias enumeradas, una de ellas cuando se considera que la competencia es inadecuada tras consultar a varias fuentes.
  • Las empresas pequeñas y propiedad de minorías, mujeres y veteranos deben ser consideradas cuando sea posible, comenzando por incluirlas en las listas de solicitación.

Donde el abastecimiento lo traslada

Consulte a más fuentes calificadas antes de que alguien redacte una justificación de proveedor único, y conserve el registro de a quién se le consultó.

Distritos escolares K-12

13,318 distritos regulares, 99,388 escuelas públicas

Qué fija la fecha

  • Una junta elegida que se reúne dos veces al mes en los dos distritos de Texas verificados, con los asuntos del personal que deben presentarse 9 días antes de la reunión informativa de la junta en Dallas y con la junta 13 días antes de una reunión en Austin.
  • Ley estatal de licitaciones: Texas a partir de $100,000 con dos semanas de aviso, California a partir de $119,100 con dos semanas, Nueva York a partir de $20,000 para compras con cinco días, Illinois a partir de $35,000 con diez.
  • Un primer día fijado por ley en algunos estados: los distritos de Texas no pueden comenzar las clases antes del cuarto lunes de agosto.
  • E-Rate: una espera de cuatro semanas después de publicar el Formulario 470, y el precio debe ser el factor principal; el período del año fiscal 2026 transcurrió desde January 21 hasta April 1, 2026.
  • GAO estimó en 2020 que 41% de los distritos necesitaban actualizar o reemplazar la climatización (HVAC) en al menos la mitad de sus escuelas, aproximadamente 36,000 escuelas.

Donde el abastecimiento lo traslada

Calcule el tiempo para los trabajos de HVAC, techos y mobiliario de verano hacia atrás desde el primer día, y lleve suficientes licitadores cualificados a cada apertura para que la junta directiva pueda adjudicar.

Cifras del NCES Digest of Education Statistics para 2022-23.

Lo que las escuelas y los campus compran para el primer día, y los mercados que lo hacen posible

Seis compras sincronizadas con el calendario académico, con la señal de precios que cada una conlleva desde January 2020 y los proveedores establecidos en cada mercado.

  • Unidades de azotea y HVAC

    Unidades de azotea, manejadoras de aire, enfriadoras y controles

    Precio desde January 2020
    +62.0%, y +4.1% en el último año (BLS, equipos de aire acondicionado y refrigeración)
    Cuándo se adquiere
    Licitación en otoño para instalación en verano; de 18 a 26 semanas desde el pedido en un fabricante en 2026
    Dónde ayuda el aprovisionamiento
    Contratistas mecánicos regionales añadidos antes de que se publique el aviso, con la semana en el campus de cada oferta en la pestaña

    Proveedores establecidos

    • Trane
    • Carrier
    • Daikin
    • Lennox
  • Techado

    Membranas y techos prefabricados, aislamiento y tapajuntas

    Precio desde January 2020
    +50.8% y +3.9% en el último año (BLS, productos de asfalto y alquitrán para techos)
    Cuándo se adquiere
    Liciten en invierno para el verano, cuando el edificio de abajo está vacío
    Dónde ayuda el aprovisionamiento
    Techadores certificados por el fabricante de la membrana que nombre su pliego de condiciones, indicando más de un fabricante cuando el pliego lo permita

    Proveedores establecidos

    • Carlisle SynTec Systems
    • Johns Manville
    • Elevate
    • Garland
  • Mobiliario para aulas y residencias estudiantiles

    Escritorios, asientos, camas, armarios y mobiliario de descanso

    Precio desde January 2020
    +53.1%, y +5.1% en el último año (BLS, fabricación de mobiliario institucional)
    Cuándo se adquiere
    Pedido en primavera para ser colocado antes del regreso de RAs
    Dónde ayuda el aprovisionamiento
    Precios de contratos cooperativos en la misma pestaña que las cotizaciones de distribuidores calificados

    Proveedores establecidos

    • Virco
    • KI
    • Steelcase
    • MillerKnoll
  • Dispositivos para estudiantes

    Laptops, Chromebooks, fundas y configuración

    Cuándo se adquiere
    Adquirido en primavera para poder instalarlo y etiquetarlo antes del primer día
    Dónde ayuda el aprovisionamiento
    Ofertas de revendedores autorizados que incluyen configuración, etiquetas de activos y entrega edificio por edificio

    Proveedores establecidos

    • Dell Technologies
    • HP
    • Lenovo
    • Apple
  • Autobuses escolares

    Autobuses Tipo C y Tipo D, diésel, propano y eléctricos

    Precio desde January 2020
    +47.2%, y +4.5% en el último año (BLS, carrocerías de camiones y autobuses, el índice más cercano)
    Cuándo se adquiere
    Adquirido para el inicio del año escolar
    Dónde ayuda el aprovisionamiento
    Cotizaciones de distribuidores frente al precio del contrato cooperativo, con la fecha de entrega en cada oferta

    Proveedores establecidos

    • Blue Bird
    • Thomas Built Buses
    • IC Bus
  • Comedor y servicio de alimentos

    Gestión de servicios de alimentación, catering y comidas en el campus

    Cuándo se adquiere
    Adjudicados antes del semestre o año escolar en que comienzan; los contratos de comidas escolares duran un año a la vez, con hasta cuatro renovaciones
    Dónde ayuda el aprovisionamiento
    Propuestas evaluadas según el plan de comidas y los términos del servicio, con la renovación del proveedor actual cotizada en la misma cuenta

    Proveedores establecidos

    • Aramark
    • Sodexo
    • Chartwells
    • Elior North America

Proveedores establecidos en cada categoría, mostrados para ilustrar el mercado, no como una lista de clientes o socios de Zinit.

Resultados del trabajo de Zinit en otras industrias

Resultados que Zinit publica de otras tres industrias, cada uno con la redacción con la que fue aprobado.

Minería

Se ahorraron más de 12% en 28 RFPs recientes

Comercio minorista

30%+ de ahorros en gasto de construcción, 10%+ en otras categorías

Manufactura

23% de ahorros en todas las categorías de adquisiciones

Casos de estudio anonimizados, como se muestra en la página de solicitud de demostración.

RFPs publicado desde

  • Caterpillar
  • Wipro
  • Bacardi
  • JD
  • Cargill
  • Avery Dennison

La misma fila de logotipos que en la página de inicio.

Preguntas que un director de adquisiciones hace primero

¿Cuánto cuesta?

Zinit se financia mediante los proveedores y es gratuito para los compradores: solo el proveedor que su equipo seleccione como ganador paga una comisión, los licitadores perdedores no pagan nada y no se debe nada hasta que adjudique. Las tasas de comisión se publican abiertamente en nuestro sitio y, dado que la tarifa está vinculada a la adjudicación que realiza su equipo en lugar de a quién compite, Zinit gana lo mismo sin importar qué proveedor calificado elija.

¿Esto reemplaza nuestro aviso legal, nuestra apertura de plicas o nuestro sistema de adquisiciones electrónicas?

No. Su aviso se publica donde lo exigen la ley de su estado y su política, las ofertas en sobre cerrado se presentan y abren según indican sus normas, y las adjudicaciones siguen pasando por su sistema y su junta. Zinit añade a licitadores invitados directamente a la misma licitación, redacta los documentos y nivela las respuestas recibidas.

¿Es justo para los demás licitadores que Zinit se ponga en contacto con algunas empresas?

Antes de que se publique el aviso, todas las empresas contactadas por Zinit escuchan lo mismo que sus proveedores registrados: que la licitación se aproxima, dónde y cuándo se publicará el aviso y cómo registrarse, y nadie recibe los documentos antes de que se publiquen para todos. El aviso sigue publicándose abiertamente, y su política de compras decide si se utiliza o no la difusión.

¿Podemos seguir utilizando contratos marco o cooperativos?

Sí, y los auditores han comenzado a pedir la comparación detrás de ellos. Los auditores legislativos de Maryland informaron en March 2025 que las Escuelas Públicas del Condado de Prince George realizaron 626 contrataciones por un valor de $565 million a través de acuerdos de cooperación de July 2019 a May 2023, y que para los acuerdos que evaluaron, el distrito no había comparado el costo con realizar su propia licitación. Zinit puede poner el precio del contrato de cooperación al mismo nivel que las cotizaciones de proveedores locales calificados.

¿Qué cambia cuando se pagan fondos federales?

Se aplica la Guía Uniforme (Uniform Guidance). Desde October 1, 2025, el umbral para microcompras es de $15,000 y el umbral de adquisición simplificada es de $350,000; por encima de eso, una compra requiere ofertas o propuestas cerradas con notificación pública y un análisis de costos o precios, y la licitación cerrada presupone dos o más licitadores responsables dispuestos a competir. Los distritos escolares, como gobiernos locales, también publican anuncios de licitación cerrada y las abren públicamente. Zinit mantiene el registro de quién fue invitado y cómo se calificó cada oferta, y su oficina de subvenciones decide lo que exige la adjudicación.

¿Y E-Rate?

E-Rate funciona según su propio ritmo: el formulario 470 inicia la licitación, usted espera al menos cuatro semanas antes de comprometerse con un proveedor, y el precio debe ser el factor principal. La FCC está trasladando las ofertas a un portal de licitación de la USAC a partir del año fiscal 2028. Los formularios, las certificaciones y el portal se quedan con su equipo.

¿Quién decide?

Su equipo lo hace. Zinit encuentra e invita a los licitadores, redacta la licitación, nivela lo recibido y prepara la recomendación, y su oficina de adquisiciones, su asesor legal y su junta toman cada decisión.

¿Qué tan pronto podemos comenzar?

Consensuar el alcance con las instalaciones y redactar las especificaciones del ingeniero toma el tiempo necesario. Una vez finalizadas, la primera licitación se redacta en menos de una hora, su asesoría jurídica la revisa y el concurso se publica durante el plazo de notificación establecido por sus normas, por lo que la mayoría de los equipos comienzan con el proyecto de verano cuya fecha límite de publicación es la más próxima.

¿A dónde van nuestros datos?

Zinit está conectado a la unidad de red de su proyecto y a su ERP, por lo que no es necesario cargar nada y los licitadores solo ven los documentos que su equipo aprueba.

¿Qué no hace Zinit?

No instala equipos, no mantiene sus contratos ni reemplaza su sistema de compras electrónicas, sus contratos cooperativos o el voto de su junta directiva. Encuentra e invita a los postores, redacta la licitación, nivela las ofertas y los informes, y su equipo toma la decisión.

Comience con la lista del próximo verano

Traiga los proyectos de verano que esté planeando, o simplemente el que tenga el mayor plazo de entrega, y calcularemos hacia atrás hasta el día en que deba publicarse su aviso para mostrarle los licitadores cualificados que podrían responder.

Fuentes

  1. [1] AAON, Form 10-K for fiscal 2025 (signed March 2, 2026)Rooftop units are its flagship products; lead times for AAON-branded products generally around 18 to 26 weeks
  2. [2] AAON, Form 10-K for fiscal 2024 (signed February 27, 2025)Lead times for AAON-branded products generally around 10 to 12 weeks
  3. [3] Cushman & Wakefield, Navigating continued challenges for life sciences projects (June 30, 2023)Lead times on its US projects: rooftop units 18 to 28 weeks, roofing 4 to 20 weeks
  4. [4] University of Illinois System, Board of Trustees approval thresholds and schedulePurchases of $1,000,000 or more in a fiscal year need prior Board approval; the Board meets every other month; a purchase may need to reach Purchasing at least six months before the meeting
  5. [5] University of Wisconsin System, Regent Policy Document 13-1 (amended August 20, 2026)Board approval above $1,000,000 at most universities and $5,000,000 at UW-Madison and System Administration
  6. [6] University of Wisconsin System, Board of Regents meetingsTen regular meetings in 2026 and in 2027
  7. [7] University of Texas System, Board contract approval threshold table (March 16, 2026)Board approval thresholds from $1,500,000 to $5,000,000 by institution, $5,000,000 at UT Austin
  8. [8] University of Texas System, Regents' meetingsRegular meetings in February, May, August and November
  9. [9] Gordian, The State of Facilities in Higher Education, 13th edition (2026)Capital renewal backlogs at $156 per gross square foot, an 8% increase over the previous year
  10. [10] eCFR, 48 CFR 2.101 (text as of October 1, 2026)Micro-purchase threshold $15,000 and simplified acquisition threshold $350,000, in this version since October 1, 2025
  11. [11] Federal Register, FAR Case 2024-001, Inflation adjustment of acquisition-related thresholds (August 27, 2025)Raised the thresholds from $10,000 and $250,000, effective October 1, 2025
  12. [12] Federal Register, OMB, Guidance for Federal Financial Assistance (April 22, 2024)The revised Uniform Guidance, in effect from October 1, 2024
  13. [13] eCFR, 2 CFR 200.1 (text as of October 1, 2026)A school district is a local government
  14. [14] eCFR, 2 CFR 200.317 (text as of October 1, 2026)Recipients other than States and tribes follow 200.318 to 200.327
  15. [15] eCFR, 2 CFR 200.318 (text as of October 1, 2026)Written standards of conduct; procurement arrangements using strategic sourcing in paragraph (e)
  16. [16] eCFR, 2 CFR 200.320 (text as of October 1, 2026)Sealed bids or proposals above the simplified acquisition threshold; two or more responsible bidders; public advertising and public opening for local governments; noncompetitive procurement when competition is found inadequate
  17. [17] eCFR, 2 CFR 200.321 (text as of October 1, 2026)Small, minority, women-owned and veteran-owned businesses considered, starting with solicitation lists
  18. [18] eCFR, 2 CFR 200.324 (text as of October 1, 2026)A cost or price analysis for every procurement above the simplified acquisition threshold
  19. [19] eCFR, 47 CFR 54.503 (text as of October 1, 2026)E-Rate: Form 470 starts the bidding, and applicants wait at least four weeks before making commitments
  20. [20] eCFR, 47 CFR 54.511 (text as of October 1, 2026)Price should be the primary factor in selecting E-Rate service providers
  21. [21] Federal Register, FCC, Promoting fair and open competitive bidding in the E-Rate program (May 19, 2026)Bids go through a USAC-managed bidding portal beginning with funding year 2028
  22. [22] USAC, Funding Year 2026 filing windowThe FY2026 Form 471 window ran from January 21 to April 1, 2026
  23. [23] eCFR, 7 CFR 210.16 (text as of October 1, 2026)Food service management company contracts run no longer than a year, with up to four yearly renewals
  24. [24] Texas Education Code, Chapter 44 (§44.031)Purchases of $100,000 or more by one of the listed methods; notice once a week for at least two weeks before the deadline
  25. [25] Texas Legislature, S.B. 1173 (2025), enrolledRaised the §44.031 threshold from $50,000 to $100,000, effective September 1, 2025
  26. [26] Texas Education Code, Chapter 25 (§25.0811)A district may not begin instruction before the fourth Monday in August
  27. [27] California Public Contract Code §20111Competitive bids above the adjusted threshold, to the lowest responsible bidder; public projects of $15,000 or more
  28. [28] California Public Contract Code §20112Notice at least once a week for two weeks in a newspaper of general circulation
  29. [29] Dannis Woliver Kelley, 2026 adjusted bid thresholds for contracts (January 6, 2026)The school-district bid threshold rose from $114,800 to $119,100 on January 1, 2026
  30. [30] California Community Colleges Chancellor's Office, memo FP 25-09 (December 16, 2025)The 2026 community-college bid threshold of $119,100
  31. [31] New York General Municipal Law §103Purchases over $20,000 and public works over $35,000 by sealed bid; at least five days between the first notice and the opening
  32. [32] Illinois School Code, 105 ILCS 5/10-20.21Contracts over $35,000 to the lowest responsible bidder; a notice at least 10 days before the bid date
  33. [33] Dallas ISD, 2026-2027 staff deadlines for agenda submissions (April 30, 2026)Items due on the 9th calendar day before the board briefing
  34. [34] Austin ISD, Board Handbook (revised June 18, 2026)Two regular meetings a month; the board receives the items 13 days before a meeting
  35. [35] Commonwealth University of Pennsylvania, Housing and Residence Life (fall 2026)RAs move in on August 7, 2026; new students move in on August 20-21 at Lock Haven and from August 16 at Bloomsburg
  36. [36] Georgia Southern University, University Housing (fall 2026)RAs move in on August 2, 2026; residents of the Savannah and Swainsboro campuses move in on August 14-15
  37. [37] US Bureau of Labor Statistics, PPI for new school building construction (PCU236222236222)230.738 in August 2025 and 242.658 in August 2026 (preliminary)
  38. [38] US Bureau of Labor Statistics, PPI for air-conditioning and refrigeration equipment (WPU1148)201.0 in January 2020, 312.760 in August 2025, 325.649 in August 2026 (preliminary)
  39. [39] US Bureau of Labor Statistics, PPI for asphalt and tar roofing and siding products (WPU1361)248.0 in January 2020, 360.038 in August 2025, 374.098 in August 2026 (preliminary)
  40. [40] US Bureau of Labor Statistics, PPI for institutional furniture manufacturing (PCU337127337127)154.8 in January 2020, 225.527 in August 2025, 236.922 in August 2026 (preliminary)
  41. [41] US Bureau of Labor Statistics, PPI for truck and bus bodies (WPU1413)258.9 in January 2020, 364.486 in August 2025, 381.031 in August 2026 (preliminary)
  42. [42] US Energy Information Administration, Electric Power Monthly, Table 5.3 (September 24, 2026)Commercial-sector average of 13.85 cents per kWh for the 12 months to July 2026
  43. [43] US EPA, Residential air conditioning and the phaseout of HCFC-22 (February 2020)Production and import of HCFC-22 (R-22) ended on January 1, 2020
  44. [44] Middlesex College, Board of Trustees minutes (June 19, 2024)One bid for the Early Learning Center HVAC upgrades, over the allocated budget; rejected and rebid
  45. [45] Middlesex College, Board Executive Committee minutes (July 30, 2024)The rebid drew one bid over the allocated budget again
  46. [46] Kansas Board of Regents, meeting agenda (September 20-21, 2023)Fort Hays State's Gross Coliseum HVAC drew one bid; the rebid drew two over budget; budget from $7,700,000 to $11,400,000
  47. [47] Norwalk Public Schools, NPS making headway on school HVAC improvements (July 7, 2025)Marvin Elementary HVAC rebid in the fall because of the bid results, with construction in summer 2026
  48. [48] Burrell School District, board minutes (August 19, 2025)Bids well above estimates rejected and rebid; the architect said busy contractors decrease competition
  49. [49] The Daily Journal, Bourbonnais school board OKs facility project bids (March 29, 2026)The only bid, $396,000, rejected in February 2026; rebid as parts only at $50,478
  50. [50] Maryland Office of Legislative Audits, Prince George's County Public Schools (March 2025)626 procurements worth $565 million through cooperative agreements; for those tested, no analysis of the cost of its own solicitation
  51. [51] Washington State Auditor, Moses Lake School District accountability audit (March 19, 2026)About $1.6 million of furniture bought by piggybacking on a cooperative contract without the required checks
  52. [52] NACUBO, 2025 Tuition Discounting Study (June 1, 2026)Average discount rate of 57.1% for first-time, full-time undergraduates in 2025-26 (preliminary)
  53. [53] NCES, Digest of Education Statistics, Table 317.103,896 degree-granting institutions in 2022-23: 782 public four-year, 817 public two-year, 1,614 private nonprofit
  54. [54] NCES, Digest of Education Statistics, Table 214.1013,318 regular public school districts and 99,388 public schools in 2022-23
  55. [55] US GAO, GAO-20-494, K-12 Education: school districts frequently identified multiple building systems needing updates or replacement (June 4, 2020)An estimated 41% of districts needed to update or replace HVAC in at least half their schools, about 36,000 schools
Solicitar una demostración
